2020年03月11日

ひとりジンギスカンの夜 具現化した街づくりの理念

非常に過去軸の人間なので
自分はルーティンを大事にするというかこだわる人間だ。
はまなす編
13年前のあの日、寝台特急「北斗星」が台風の影響で運休になり
一転して奇跡のロイヤルでの夜を夢見たところから
よもやの急行「はまなす」におけるデッキでの一夜にならなければ
その街づくりにまで触れることはなかったのだろう。

札幌駅から夜行列車に乗る際は
ほぼ苗穂駅に立ち寄ってそばの駅前温泉「蔵の湯」でひと風呂浴びて
そこから、というのが自分の組み立てていたシナリオ。

急行「はまなす」に乗車する際は
ここに❝ひとりジンギスカン❞が加わって
行動範囲が幾ばくか広がったこともあって
そこから苗穂駅移転橋上化を
中心とした街づくりをしているところに突き当たる事となった。

ご存知のように急行「はまなす」に至るまで
北海道を出発着する夜行列車は4年前に全廃に至ったので
それを最後に現地に向かう事はないと思っていたものの、
札沼線の北海道医療大学前駅〜新十津川駅間の列車に乗車するためには
札幌市街地で前夜泊をしなければならないこともあり
ここで4年ぶりに苗穂駅周辺に降り立つことを思い描くことにした。
夕張遠征編2020
目的は苗穂駅と周辺の街づくりが主眼ではなく
ジンギスカンを食べに行くであって、
あくまでもそれらは副次的なものなので
やっぱり行程上、やってきたのは辺りがすっかり暗くなってからの事だった。

2020年1月28日、18:28、苗穂駅にやってきた。
普通列車小樽駅行き735系から降車して移転して新しくなったホームへ。

現・駅舎とホームに移転してから2年の歳月が経過しているところ。
下り列車はやはり札幌駅に流れていく人を運んでいくので
降車していく方はまばら。
一方の上り列車は札幌駅からの人を運んでくるので
わずか一駅とはいえ相応に降車があり、
この時間帯は双方向とも列車を待っている人はそう多くなかった。
夕張遠征編2020
全てが刷新されている苗穂駅。
駅名表示板と列車到着案内表示機を撮影したところ。
後者はフルカラーLEDを採用しているので
白い文字もまた非常にキレイに示されているものとなった。
千歳線と函館本線が乗り入れるので
この時間帯は普通列車とはいえ10分に1本くらいの間隔で列車がやってくる。
相応の本数と運行間隔が維持できるところにあるのが
乗降客数の増加傾向の恩恵を導いている背景の一つにある。
札幌遠征編2020
橋上駅舎となった中で、2面4線のホームを結ぶ改札内コンコースの様子。
階段を上がるとところどころに煉瓦を採用している部分に
その歴史を有する地域特性のエッセンスが採り入れられ、
これが反映されていた。

もちろん煉瓦の壁面に広告を掲出しているのは
これからジンギスカンを食べに行くサッポロビール園を経営している
サッポロビールに他ならない。

そばに立地している看板的な存在であるところが
こうして広告を掲出してくれているというのは
当たり前のように思えるけれども、ありがたい事だと思う。

中央部はベンチが窓を前に配置されていて
近隣に位置している北海道鉄道技術館がある苗穂運転所や
JR北海道苗穂工場を意識したロケーションを
ビューポイントとしてこれもいかんなく取り入れたものになっている。
札幌遠征編2020
こちらが札幌市が整備した南北自由通路。
運転所や工場がある上に、
貨物と旅客を分離する駅構造を基盤としていた
都市構造を持っていたところに市街が発展してきたため、
橋上駅舎化に伴って南側にしか改札がなく、
別途跨線橋を跨いでアリオのそばに向かう以外に
北側に向かう手段がなかったものが
これによって解消されることになった。

改札を前にしたところにはみどりの窓口が設置されており
セブンイレブン北海道ST苗穂店も営業を行っている。
いずれも7:00〜20:00までの営業時間。
また移転に伴って旧来のロータリーに立地していた
ローソンは営業をとりやめており、
全てが全てに陽が差し込んでいるわけでは必ずしもない。

照明の配置、点字ブロック、上屋のデザイン
やっぱり「気にしてしまう」わけで……。
スタイルにこだわっていながら温かみを感じさせるアクセントが
どのように施されているのかも見ていくと興味深い。

「熱意」とか叫ぶ方はそれぐらいの着眼点があって然り。
駅前広場を持つ隣の駅がそばにあるのに
工事がはじまって10年近く経って気付くような着眼点しかない方に
どうこう言われる筋合いはない。
札幌遠征編2020
あくまでも橋上駅舎化とそれに伴う移転というエポックを迎えただけで
まだまだ市街地の再開発は行われていくので
そのインフラ面での完成形をイメージした模型が飾られていた。
南北に駅前広場を持つ構造になり、
高層建築物とはいずれもペデストリアンデッキで結ぶことが
この模型によると思い描かれているらしい。

あまり考えもせずに自分のところも
同じように財源を全うして
捻出できるものと考える方がいらっしゃらないことを願って止まない。

行政の財政基盤、周辺地域の企業立地や土地利用、
そして人々の営みなど総合的に考慮すべきものがある。
なおかつ人口減社会の中でこれだけの集約化を果たすことは
その代価として何を伴うのかというのも
広域的に踏まえる時代に身を置いているのも確かなことだ。

工事受注を受けた企業が札幌市に模型は寄贈している。

階段は自転車にも配慮した勾配を確保しているので
段差が非常に緩く、
上り下りにはそれなりの距離が生じる設計になっていて
これは岩見沢駅駅舎をモデルにしているものと思われる。
エレベーターも設置してあるから
歩くのを負担に感じる方にも措置が講じてあり
そういったところからも設計の意図が読み取れる。
札幌遠征編2020
インフラ面を中心にした街づくりのあらましを紹介しているボード。

北口改札と南北分断(分離)解消といった人々の要望をもとに
地域の人たちと行政、さまざまな関係者と協働ですすめており
苗穂駅移転橋上化事業、街路事業、再開発事業といった3つの事業で
都心居住の推進、回遊性の向上、(札幌駅の)東側の拠点形成を意図している。

移転橋上化に伴って苗穂駅は300mほど札幌駅に近くなり、
これに伴って電気設備などの鉄道施設を再配置している。

駅前広場は南口の方が広く5000u、北口は3800uを確保。
ここからアリオのもとへと100mほど幅員16mの道路をつくり、
再開発地区を横切って線路を跨ぎ、
北3条通りにアクセスする道路を設けるのが街路事業。

再開発は民間が主体になっていて
南側には25〜27階建てのマンションを建て、
北口の方にもマンションとともに病院が整備されることになっている。
400戸くらいの住宅提供を見込んでいる。
札幌遠征編2020
駅舎の出入り口には
鉄道の街を象徴するような刻印レールプロジェクト。
全部で1200枚、街づくり協議会が企画されて実現している。
まちづくりへの思いや活動を次世代に継承するために
住民参加で何かできないかというものを可視化したもの。
個人のみならず企業でこちらに参加されているところもある。
札幌遠征編2020
北口に出たところでロータリー向こうに建設が進んでいるのは
我汝会さっぽろ病院。
奥に控えているのはアリオ札幌で、
これらを立地させている土地利用はJR北海道の研修施設の存在があった。
アリオ札幌もまたサッポロビールの工場の土地利用と関わりが深いわけで。
札幌遠征編2020
北口で建設をしているマンション、ザ・グランアルト札幌。
27階建てで300戸の住宅供給を果たすものとなる予定だ。
旧来からそびえるマンション、パシフィック北五条は
苗穂駅の移転で駅とロータリーが非常に間近なものになっている。
札幌遠征編2020
それらの建設現場側から苗穂駅駅舎・北口とロータリーを撮影したところ。
タクシーが乗り入れる事ができるようになった。
やはり身障者用の駐車スペースがシェルター、
特に駅舎出入口間近に配置されている。
札幌遠征編2020
アリオ札幌への短絡路が整備されたので
そちらから大日本印刷の工場へと向かい、
北8条通からサッポロビール園の正面にまわり込む。
北海道遺産に指定されている博物館と開拓使館。
明治開拓における殖産興業によるビール工場が今日の礎になっていて
1890年に建築がされた建物。
札幌遠征編2020
開拓使館と博物館の2棟を別アングルで。
今回は博物館内の総合案内所で受け付けを済ますことになった。
以前受け付けをした場所は
グッズショップスペースはそのままにカフェスペースに様変わりしていた。

重要文化財指定は国の申し出があったものを辞退しているらしい。
内装などに国の許可がいるためとか。
企業として観光施設だけでなく文化施設として保全をしていく責任を
同時に背負っている事になる。
札幌遠征編2020
奥にアリオ札幌を控えての一コマ。
それに加えてファイターズの室内練習場まで往時は工場敷地だったという。
間近に苗穂運転所があるというロケーションは
大量生産と輸送を可能にしていたのとともに
国内市場を拡大させていくのに絶大なものであったことが伺える。

これら企業がまちづくり協議会に関わる企業として貢献をしているし、
その根底にあるものを掘り起こすという作業も
新しい街をつくりあげていく上で必要不可欠なものであり
そういった精査のもちに計画がつくりあげられ、
具現化をしているところにある。

最終的に体現していくのは住んでいる、はたらいている、
接点を持っている個々人の人びとの意識や姿勢。
札幌遠征編2020
今回は開拓使館のトロンメルホールで
生寿司アラカルト食べ放題コースに挑戦した。

注文がこの4年の間にタブレット端末で受け付けるようになっていて
ちゃんと現在時刻と残り時間まで表記され、
一括で注文を捌くことができるスグレモノであったのにビックリ。
ジンギスカンの焼き台のテーブルや雰囲気はそのまま。

仕事の終わりに、というヒトから国内外の観光客に至るまでの来訪があり
近隣に高校や大学があって学生の方がいらっしゃり、
アルバイトの場所が確保されて好循環が導かれているところであることを
相対的に実感するものがありつつも
どこもみな同じように果たせることができるわけでもないのも
確かなことで。

急行「はまなす」の出発時刻に照準合わせてペース配分していたものが
一切気にもしないでよくなってしまったので
我ながら良く食べられたものだと思うというくらいに堪能させて頂いた。
ひとりだと全然テーブルスペースに遠慮しないから拍車がさらに。
漬けのジンギスカンが改めて何だけれども、非常にくせになった。
札幌遠征編2020
ジンギスカンに加えてチーズケーキにプリンまで平らげてしまったあとは
アリオ札幌を見物して、苗穂駅の自由通路を跨ぎ
南口と旧・駅敷地へと足を運んでいく。

苗穂駅の南口周辺における民間主導の市街地再開発地区は
北3東11周辺地区が該当している。
完全なカタチで駅前広場は供用に至っていない状況の中、
通路には苗穂地区周辺における北海道遺産の紹介がなされていた。

すなわち、開拓使時代の洋風建築や工場記念館群。
こういうものが地域内に点在、
広域的にみると苗穂地区に集積されていることが伺える。
札幌遠征編2020
開発事業者が主体となって開設している情報案内所「N3E11」。
街づくりに対して行政が体現している情報提供を
民間主体で同じように切り口を変えて行っている施設。
これを主眼とするのであれば
明るい時間帯に来るべきだったと後悔をしないでもない。
あくまでも目的はジンギスカンを食べる、お風呂に入る、だから。
札幌遠征編2020
苗穂駅南口の駅前広場を撮影したところ。
完全な状態で供用を迎えているわけではないとはいえ
タクシーがロータリーに常駐している。
路線バスは旧来通り、移転しても駅舎前には乗り入れをしない。
札幌遠征編2020
周辺は4つの街区に分けて
25階建てのマンションと27階建てのマンションをつくり
約400戸の住宅供給をしたり、商業施設や寺院、高齢者住宅を整備し
ペデストリアンデッキで結び付けていくことになる。
ちゃんと街づくりのイメージ図とともに理念が強調されているんだ。
来街者や地域住民が集い交流する交通結節点や、
地域住民にとって歩きやすい快適な街の実現という目的のもとに
歴史や景観を踏まえて複合型の高次機能交流拠点と歩行空間を
どのようにしたいのか文言で仕立てて
これを事業者が噛み砕いて体現していることをしっかりと示している。
札幌遠征編2020
旧・苗穂駅跡地を見ているところ。
空き地となっているその敷地越しに
苗穂運転所に営業投入を控えたピカピカのH100形が控えていて
否が応でもそのデビューに期待感を勝手に抱いてしまいそう。
ローソンは閉店。
引き続き札幌ハイジ保育園は場所を変えずに
そちらで利用者の方の受け皿となっているようだった。
最寄りのバス停留所は「北3条東13丁目」。
札幌遠征編2020
駅舎が移転しても最寄りであることは変わりないので
「駅前温泉」を引き続き名乗っている蔵の湯。
こちらでやはりお風呂に入っていくことに。
札幌遠征編2020
苗穂駅1番線から21:44発小樽駅行き

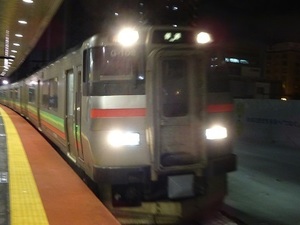

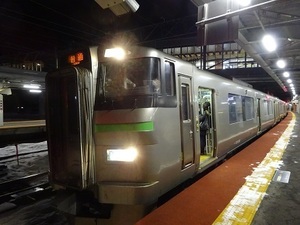

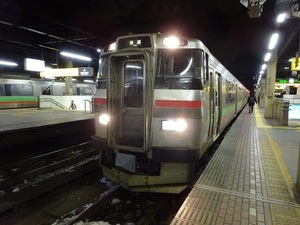

普通列車731系3両編成に乗車して札幌駅へと向かっていく。
見事に普通列車3回とも違う形式の車両に巡り合えた。
ロングシート主体になっている。
札幌遠征編2020
アリオ札幌にサッポロビール園、ファイターズの室内練習場を通り
左にカーブして北ガスアリーナ札幌46や札幌中央郵便局を過ぎると
ベガスベガスやエスタ、秀英予備校があらわれ
21:47、札幌駅2番線ホームに列車は滑り込む。
列車は13分、こちらで停車していくことに。
やっぱり乗客はほとんどここで入れ替わる。

急行「はまなす」が廃止されて
特急「すずらん」12号を優等列車は残すのみとなっていた時間帯、
四季彩館は変わらずに22:00までの営業となっていたり
構内のミスタードーナツも23:00までお店を開けており
帰宅に向かう人々がチラホラといらっしゃった。
札幌遠征編2020
札幌駅の駅名表示板を撮影したところ。
苗穂駅のソレと設置時期が違うので照明が異なっていたりする。
栄光の「01」のナンバリングが入っている。
札幌遠征編2020
札幌駅北口から駅舎を見ている一コマ。
ここから宿泊するホテルに向かう。
札幌遠征編2020
お世話になった某鉄道会社系列のホテル。
JR東日本ホテルメッツ札幌だ。「JR東日本」が出店しているホテル。
大体同じところにお世話になる人だけど
以前札幌市街で泊まったところは満室だったので
奮発してこちらに転がり込むことに。
札幌遠征編2020
何分にも出来てからまもない上に
JR東日本はマーケティングに長けていることもあり
自分にとってあらゆる最先端の技術と対面して驚きの連続に加えて
どのような人たちをターゲットにしているのか考察するのにも
興味津々なものとなった。

チェックインからタッチパネルで精算とともに
カード式のルームキーをうけとり、
エレベーターの乗り降りにもこれを使うというのにいきなり衝撃を受ける。
フロントの方がカウンターで付き添って下さってはいても
ほぼ無人で何もかもができてしまいそうな勢いのところに
物事は推移しているような気がする。

部屋のテレビはYouTubeは見れてしまうわ、
レストランやランドリーの込み具合までわかってしまうわ
そのそばに無料スマホはあるわ、というものに感嘆するばかりだった。

というわけで生涯初スマホを「ご自由にお使いください」とあったので
ここで手にとることになったものの、
それもまた言語設定を前提としていて外国人観光客に対応、
むしろそういった人たちの需要を見越して
ソフト面が整備されていること、
実際にそのような勢いで
札幌圏の観光を中心にした経済が組み立てられていることを
痛烈に感じるものがあった。

深夜帯なのでせっかく手にしたスマホでも
我が家に電話すると(寝ている時間帯)両親に怒られるだけだから
地図機能で辿ってきた道のりにおける
不明瞭な施設を照合させる作業に費やすだけだったとさ。

アプリはJR東日本のものがインストールされていた。
そりゃJR東日本のホテルだから。泊っているのは北海道札幌市。

というわけで札沼線で新十津川駅に向かうという
一大イベントを控えて翌日無事に起きれるのかだけが
不安なままに就寝するのだった。
つづく
posted by 小林 慶太 at 23:33| 千葉 ☀| Comment(0) | 旅行編 | このブログの読者になる | 更新情報をチェックする
